“教工路振兴计划”进行时:校区配电房移位改造工程通过竣工验收并顺利通电

发布日期:2025/11/26 14:18:04 阅读:10

为构建安全可靠、绿色低碳、智慧高效的新型校园电力系统,全面提升教工路校区安全供电保障能力与能源管理水平,保障学校未来发展的用电需求,全面落实学校高水平大学建设目标,2025年9月15日,教工路校区配电房移位改造工程正式开工实施,经过两个月余的紧张施工,于11月24日下午,该工程正式通过竣工验收并顺利通电。

在项目实施过程中,公共事务管理处(校园建设处)建立了一套贯穿施工全过程的精细化、系统化管理机制,为工程有序推进提供了有力支撑。

强化技术与过程管控:严把技术关与经济关,深化施工图设计,组织图纸审查,确保方案合理、可行。同时,紧抓施工进度,强化履约管理,提升协同效率。

严格质量与安全监管:坚持每日巡查机制,动态排查安全隐患,实时跟踪施工进展,确保现场管理全面覆盖。严格执行材料进场验收、隐蔽工程验收、关键工序旁站等制度,实现对工程质量的全过程、多维度管控。

统筹协调与规范管理:积极联动街道社区、电力等部门,协调化解影响居民难题;同步确保工程资料的及时性、完整性、准确性,做到管理过程有据可依。



为最大限度减少配电房迁改期间停电对校内和创业园区各单位工作、教学等的影响,组织多轮专题协调会,与后勤部门、创业园、施工和监理单位深入沟通,多次对接供电公司,实地踏勘优化供电保障方案。通过官网、公告栏、微信群等渠道广泛发布停电通知,并于11月21日至24日期间,采取分区域、分步骤停电施工方式,配合柴油发电(车)保障,顺利完成东区与中区高压配电设备的切换工作,最终实现按计划目标通电。

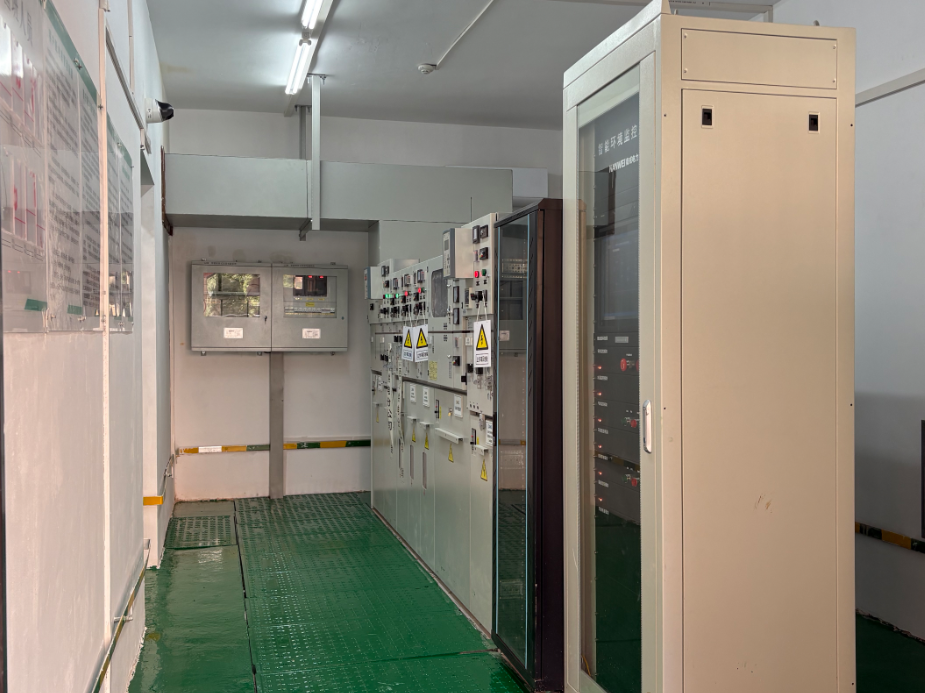

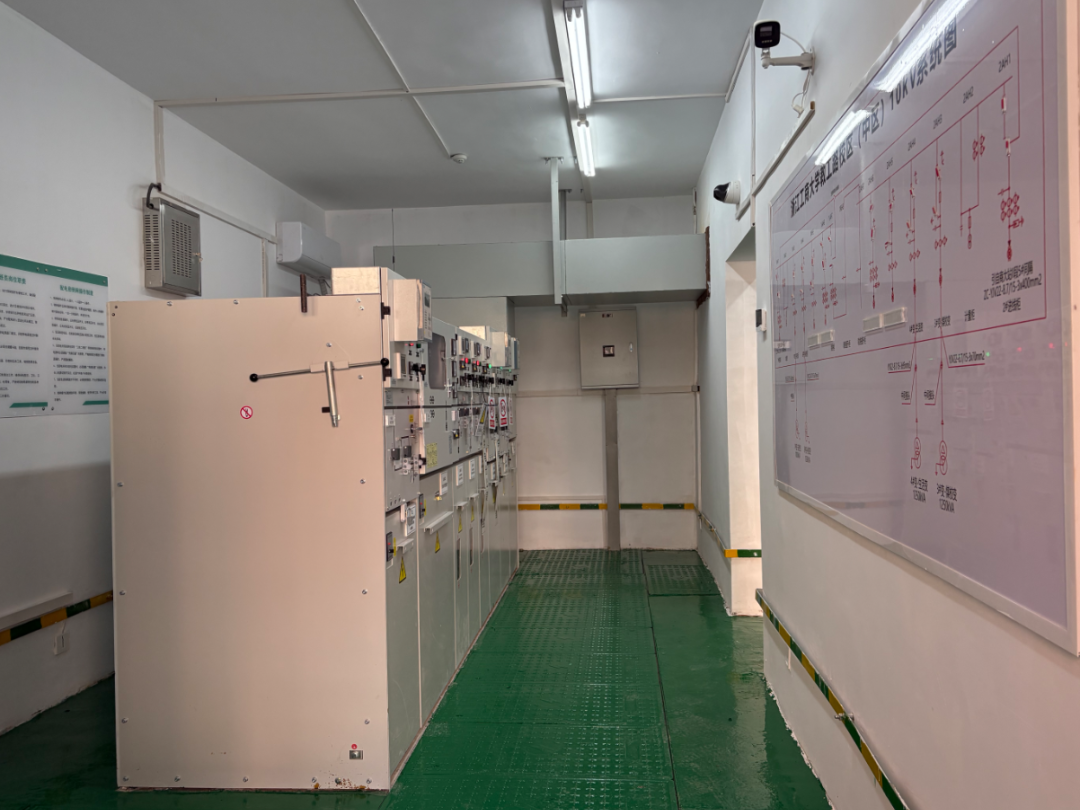

本次验收并通电的配电房移位改造项目为教工路校区学生宿舍建设工程附属项目,实施内容主要为将东区原1座10kV高配房移位至中区西侧,并进行增容扩容和设备升级等改造,为后期教工路校区基础设施提质工程项目的顺利推进提供电力保障。

下一步,公共事务管理处(校园建设处)将继续做好资产移交和质保服务等相关工作,确保校区电力高效平稳运行。
